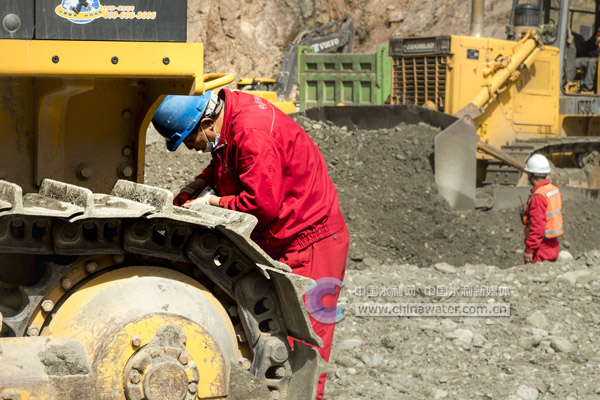

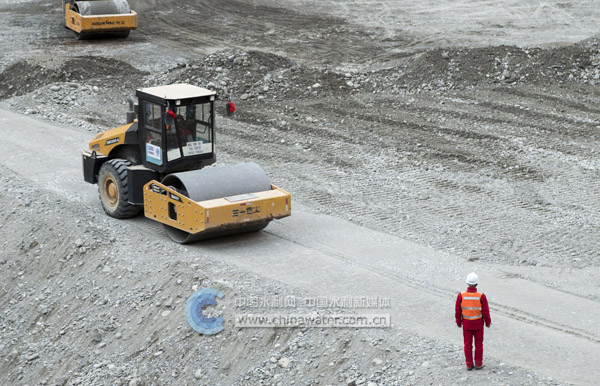

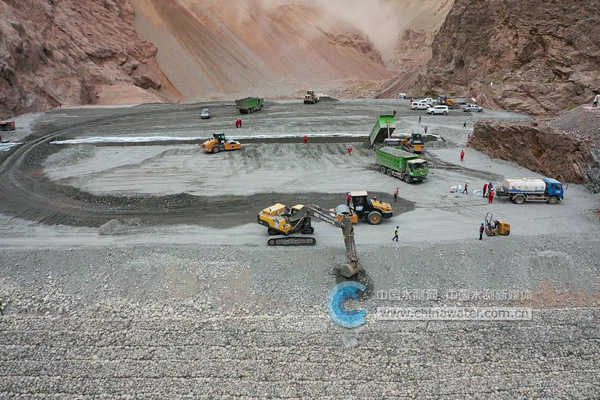

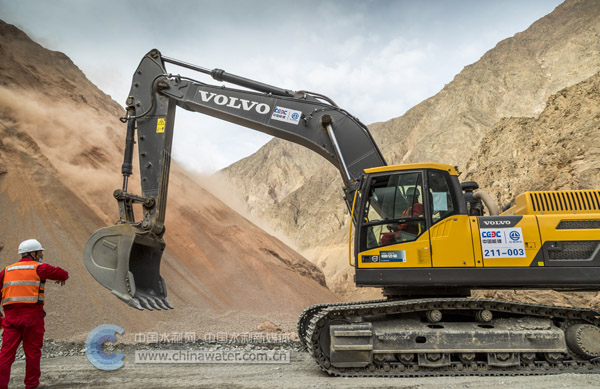

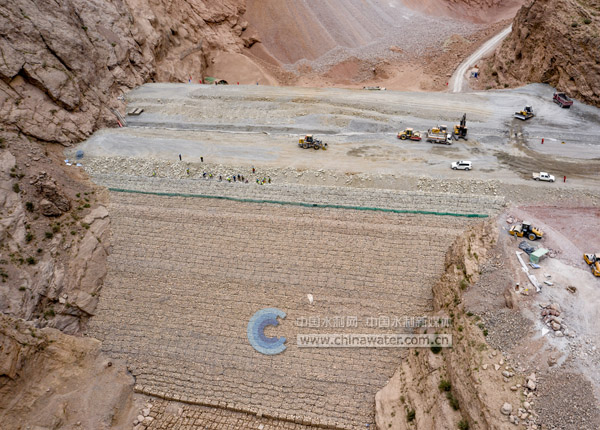

中国水利网站讯 6月1日清晨,库玛拉克河河水奔流,新疆大石峡峡谷出口,围堰施工现场机械轰鸣,围堰填筑工作稳健冲刺推进。在大石峡建管局和项目公司的大力支持和指导下,大石峡I标项目部历经2个多月的紧张施工,上游围堰填筑已顺利达到安全度汛高程。
库玛拉克河每年6月至9月为汛期。“按规定要求,围堰填筑高程为1495米-1539米,填筑方量46万立方米。”该项目负责人说:“受疫情影响,人员、机械设备和材料进场受限,原计划4个月的工期被压缩为67天。”为确保安全度汛,面对施工强度大、各工序作业面交叉复杂、工期要求紧张的情况,项目部领导班子十分重视,组织编制了围堰填筑赶工方案,倒排工期,多次召开专题会和工程推进会,及时协调解决工程中遇到的难点问题,班子成员实行24小时值班制度,各班组上下同心、全力以赴拼抢工期,为围堰顺利填筑至防汛高程提供了有力保障。
围堰度汛高程填筑任务的完成,为上下游围堰、导流洞进出口边坡、明渠消力池安全度汛提供了保证,同时为1#变形体A区的正常开挖提供了有力保障。在此基础上,项目部一手抓疫情防控,一手抓施工进展,加大正向管控,全面加强现场施工管理,严格落实各项安全管控措施,确保围堰安全渡汛。(供稿:新疆大石峡水利枢纽工程建设管理局)
