第二座钢栈桥搭建完成

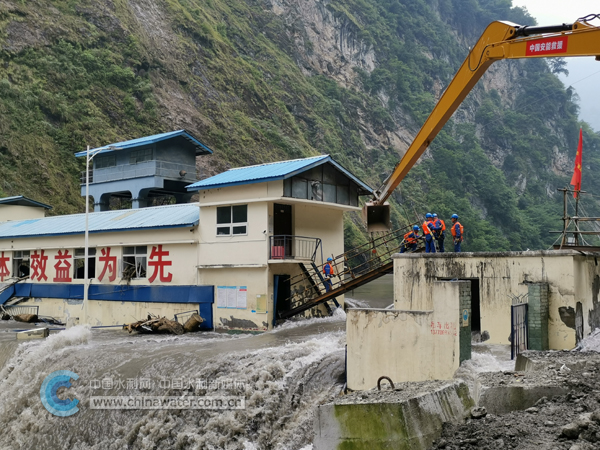

26日下午,抢险人员进入电站闸房

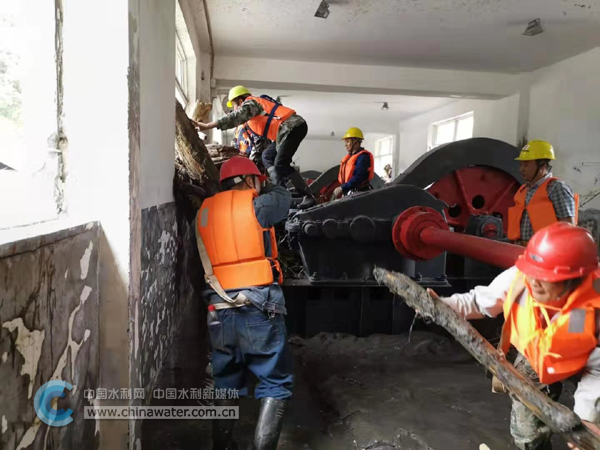

抢险人员进入闸房后开始清淤

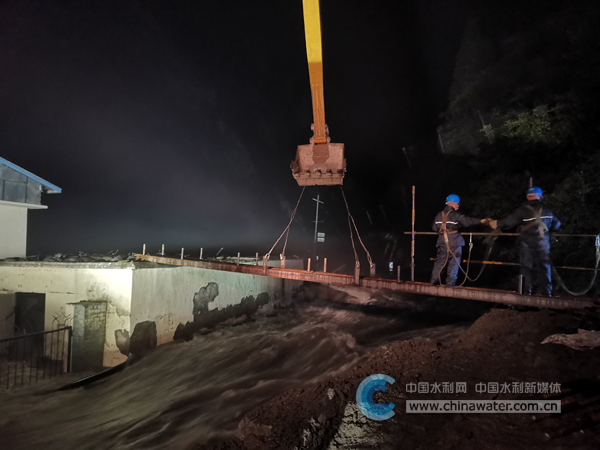

25日晚10点,左岸公路与坝肩闸房的第一个交通通道完成搭建 (通讯员 李卫民摄)

26日,水利部工作组现场查看龙潭水电站漫坝情况 (记者 段玲玲摄)

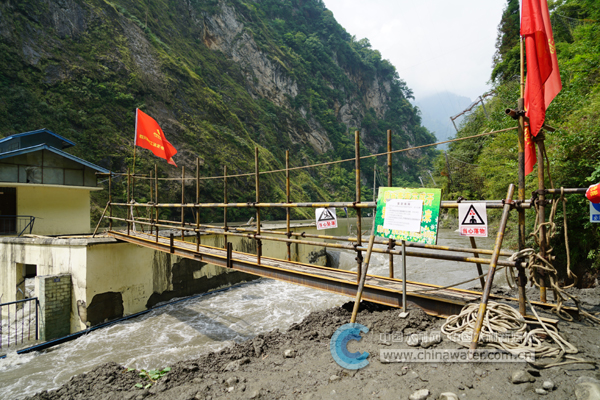

连接左岸公路与坝肩闸房的第一个钢栈桥完成搭建 (记者 段玲玲摄)
26日下午,通往电站闸房的第二个钢栈桥正在搭设中(记者 段玲玲摄)
26日下午,通往电站闸房的第二个钢栈桥搭设完成 (记者 段玲玲摄)

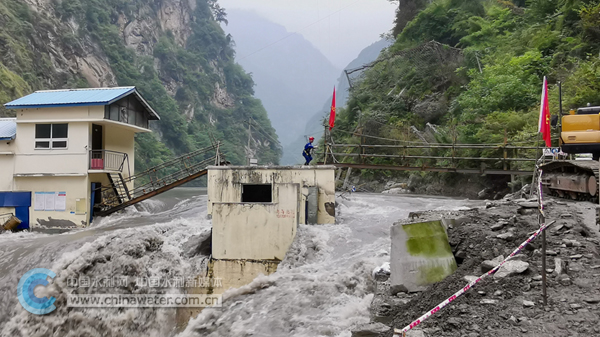

通过搭设两座钢栈桥,电站闸房与左岸公路之间的交通通道被打通 (记者 段玲玲摄)

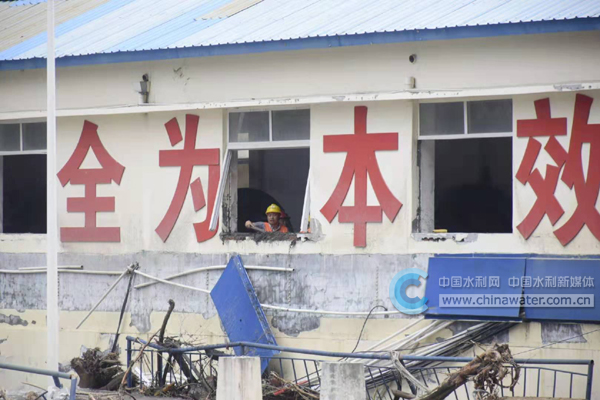

26日下午,龙潭电站工作人员进入闸房清理淤泥杂物
26日下午,龙潭水电站工作人员进入闸房开始清淤
中国水利网站8月26日讯(记者 段玲玲 通讯员 李卫民 杜晓刚 赵志凌)8月26日,四川汶川卧龙特区龙潭水电站抢险工作取得重大进展。26日15时,左岸公路与坝肩闸房之间的两座钢栈桥全部抢建并搭设完成。大约15:30,抢险人员经由栈桥进入闸房,查看受灾情况,清理淤泥杂物,为下一步启闸除险做准备。这意味着除险工作第二个节点目标得以实现。
26日上午,水利部增派的工作组赶到龙潭水电站现场指导应急排险工作。12时许,3位专家组成的工作组,沿着已打通的左岸公路来到坝肩山体一侧,仔细查看漫坝现场,了解除险工作进展,听取四川省水利厅专家关于除险方案的汇报。下午,水利部工作组会同四川省水利厅前方工作组、阿坝州水务局、四川省水利水电勘测设计研究院等有关各方分析研讨了下一步除险相关工作。
昨日20时,通往左坝肩的漫水公路被打通。抢险工作第一阶段目标得以实现。这为搭建公路与闸房之间的交通平台,将人员、设备运送至闸房除险打下基础。
公路被打通后,抢险人员连夜施工,最终在22时许,将公路至左坝肩值班房顶的第一座钢栈桥搭建完成。经过不断尝试,反复调整方案,26日15时,值班房顶至大坝闸房的第二座钢栈桥终于完成搭建,最终使电站工作人员得以进入闸房,开展启闸准备工作。
来源:中国水利网站 2019年8月26日
